Przy betonie ostateczna kwota rzadko kończy się na samym kubiku. Cena betonu zależy przede wszystkim od klasy mieszanki, dodatków, odległości od betoniarni i tego, czy potrzebujesz pompy przy rozładunku. Poniżej rozpisuję to praktycznie: ile dziś kosztują najpopularniejsze klasy, co realnie podbija rachunek i jak zamówić materiał tak, żeby nie przepłacić.
Najważniejsze liczby, zanim zamówisz mieszankę
- Najczęściej wybierane klasy C16/20 i C20/25 zwykle mieszczą się mniej więcej w widełkach 300-390 zł za 1 m3.
- Tańszy chudziak C8/10 zaczyna się zwykle około 250-300 zł za 1 m3, a mocniejsze mieszanki rosną do 430-520 zł za 1 m3.
- Transport, dojazd gruszki i pompa to często osobne pozycje, które potrafią dodać kilkaset złotych do zamówienia.
- Przy małej ilości materiału cena za m3 bywa wyższa niż przy większym kursie i lepszej organizacji rozładunku.
- Do fundamentów domu jednorodzinnego najczęściej sensownym punktem startu jest C16/20 lub C20/25, ale projekt i warunki gruntowe mają pierwszeństwo.
Ile kosztuje beton w Polsce na początku 2026 roku
Jeśli patrzę na rynek praktycznie, to najpierw rozdzielam beton na dwa poziomy: ten do prostych robót i ten do konstrukcji wymagających lepszych parametrów. W pierwszym przypadku stawki są relatywnie przewidywalne, w drugim rosną szybciej, bo płacisz nie tylko za wytrzymałość, ale też za urabialność, konsystencję i dodatki technologiczne.
| Klasa mieszanki | Dawna nazwa | Typowe zastosowanie | Orientacyjna cena za 1 m3 |
|---|---|---|---|
| C8/10 | B10 | Chudziak, podbudowy, warstwy wyrównawcze | 250-300 zł |
| C12/15 | B15 | Ławy pomocnicze, podkłady, elementy mniej obciążone | 260-320 zł |
| C16/20 | B20 | Fundamenty, ławy, elementy konstrukcyjne w domu jednorodzinnym | 300-360 zł |
| C20/25 | B25 | Stropy, schody, posadzki, fundamenty o większych wymaganiach | 330-390 zł |
| C25/30 | B30 | Elementy bardziej obciążone, podjazdy, tarasy, stropy | 370-450 zł |
| C30/37 | B37 | Konstrukcje wymagające wyższej odporności i trwałości | 430-520 zł |
To są widełki orientacyjne, a nie sztywny cennik. W praktyce ten sam beton potrafi kosztować inaczej w dużym mieście, inaczej na obrzeżach województwa, a jeszcze inaczej przy małym zamówieniu, które nie daje betoniarni takiej swobody w planowaniu dostaw. Do tego część ofert pokazuje kwoty netto, a część brutto, więc przed telefonem zawsze sprawdzam, w jakim wariancie rozmawiamy.
Wniosek jest prosty: sama stawka za kubik mówi tylko część prawdy. Żeby zrozumieć finalny rachunek, trzeba zobaczyć, co dokładnie tworzy cenę i kiedy droższa mieszanka faktycznie ma sens.
Co najbardziej zmienia stawkę za m3
Ja zaczynam od klasy mieszanki, bo to ona najczęściej robi największą różnicę. Im wyższa wytrzymałość, tym zwykle więcej cementu i bardziej wymagający skład, a to naturalnie podnosi koszt.
Na końcową kwotę wpływa też kilka innych rzeczy:
- Konsystencja - F3, F6 albo mieszanka samozagęszczająca się kosztują więcej niż zwykły beton, bo łatwiej je układać, ale trudniej i drożej przygotować.
- Dodatki chemiczne - domieszki przeciwmrozowe, uszczelniające, napowietrzające czy przyspieszające wiązanie poprawiają parametry, ale też zwiększają cenę.
- Warunki ekspozycji - beton projektowany pod wilgoć, mróz albo kontakt z wodą bywa wyceniany wyżej niż mieszanka do wnętrz. Klasa ekspozycji to po prostu zapis warunków, w jakich beton ma bezpiecznie pracować.
- Lokalizacja betoniarni - im dalej od budowy i im trudniejsza logistyka, tym łatwiej o wyższą stawkę.
- Wielkość zamówienia - przy 3-4 m3 dopłacasz więcej za organizację niż przy 15-20 m3, dlatego małe kursy prawie zawsze są mniej korzystne.
- Termin dostawy - pilna realizacja, weekend albo niestandardowa godzina potrafią podbić wycenę.
Najczęstszy błąd? Porównywanie ofert tylko po jednym numerze na m3. Dwie wyceny mogą wyglądać podobnie, ale jedna zawiera transport i pompę, a druga nie. Właśnie dlatego warto przejść do kosztów dodatkowych, bo tam budżet potrafi zmienić się najbardziej.
Transport i pompa potrafią zmienić budżet bardziej niż sama mieszanka

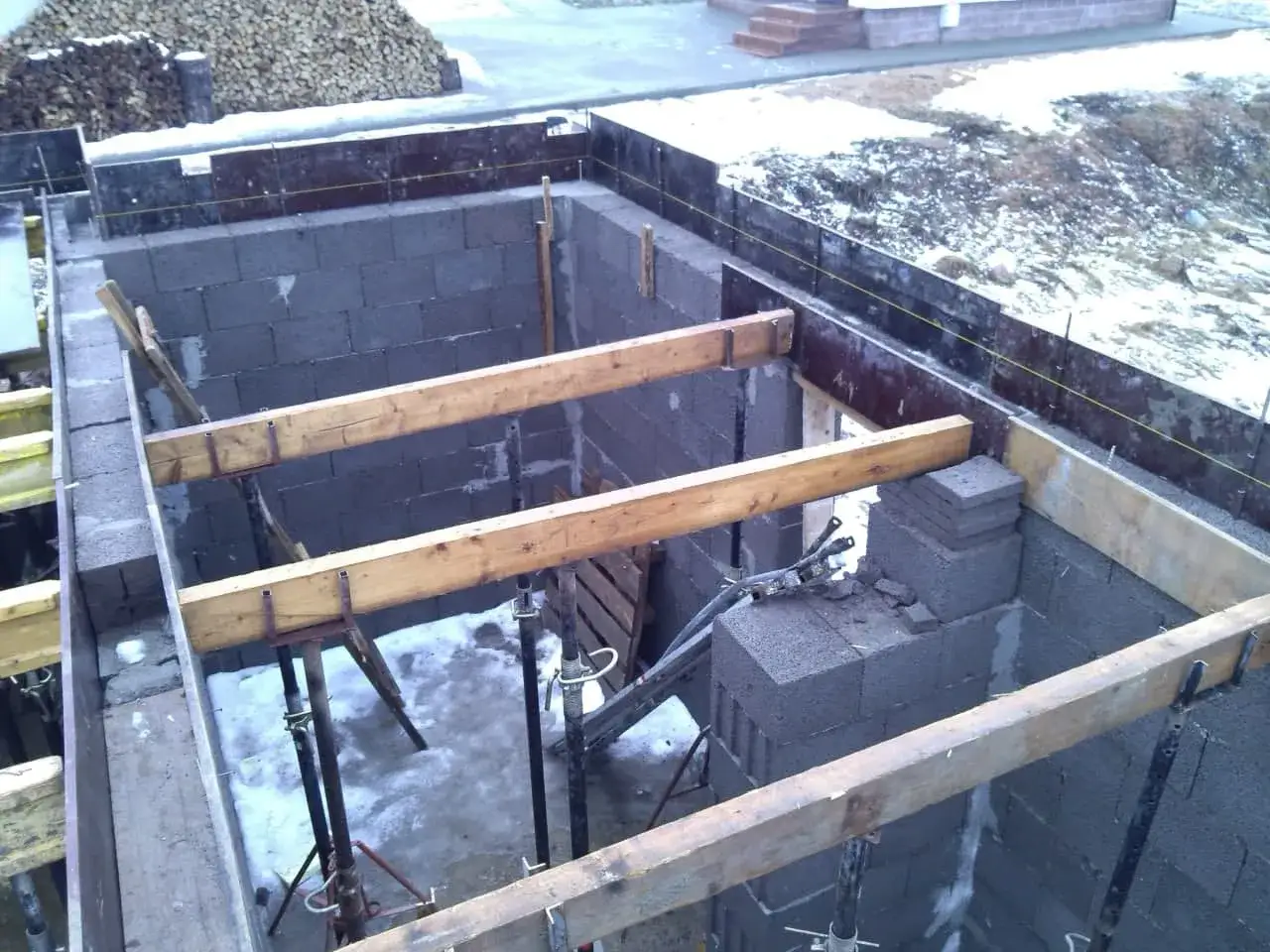

W praktyce to nie sama mieszanka zaskakuje inwestora, tylko wszystko, co dzieje się obok niej. Beton trzeba dowieźć, rozładować i często podać w miejsce, do którego zwykła gruszka nie dojedzie. Przy domu z wąskim podjazdem, wysokim stropem albo trudnym dostępem do fundamentu bez pompy zwyczajnie się nie obejdzie.
| Dodatkowy koszt | Jak zwykle jest liczony | Orientacyjny poziom |
|---|---|---|
| Transport gruszki | Osobno albo w cenie kursu | Często kilka zł za km, lokalnie bywa inaczej |
| Pompa do betonu | Za godzinę pracy albo za przepompowaną objętość | Od ok. 200 zł/h lub od ok. 50 zł/m3 |
| Postój i czekanie | Rozliczenie indywidualne | Potrafi znacząco podnieść rachunek, jeśli plac nie jest gotowy |
Praktyczny przykład wygląda tak: jeśli zamawiasz 12 m3 betonu C20/25 po około 360 zł, sam materiał to mniej więcej 4320 zł. Do tego dochodzi transport, a przy trudnym dojeździe jeszcze pompa. Wtedy całe zamówienie bardzo łatwo przesuwa się o kolejne kilkaset złotych, a czasem więcej. Dlatego przy betonie logistyka bywa ważniejsza niż różnica 10-20 zł na kubiku.
Skoro koszty dodatkowe są już jasne, warto przejść do wyboru samej klasy mieszanki, bo tu łatwo przepłacić albo, przeciwnie, zamówić coś zbyt słabego do konkretnego zastosowania.

Jak dobrać klasę mieszanki do fundamentu, stropu i posadzki
Ja patrzę na to tak: nie kupuje się betonu „na wszelki wypadek”, tylko pod konkretny element. Zbyt słaba mieszanka to ryzyko problemów konstrukcyjnych, a zbyt mocna oznacza niepotrzebny wydatek, który zwykle nie daje żadnej realnej korzyści.
| Zastosowanie | Najczęściej wybierana klasa | Dlaczego właśnie ta |
|---|---|---|
| Chudziak, podbudowa, warstwa wyrównawcza | C8/10 lub C12/15 | Wystarcza do prostych prac przygotowawczych i stabilizacji podłoża. |
| Ławy i fundamenty domu jednorodzinnego | C16/20 lub C20/25 | To rozsądny kompromis między ceną, trwałością i dostępnością na rynku. |
| Strop, schody, elementy zbrojone | C20/25 lub C25/30 | Tu liczy się wytrzymałość, urabialność i przewidywalność układania. |
| Posadzka garażowa, podjazd, taras | C20/25, C25/30 albo wariant odporniejszy na ścieranie | Poza nośnością ważna jest odporność na codzienne obciążenia i warunki pogodowe. |
| Miejsca wilgotne, zewnętrzne, narażone na mróz | Beton z odpowiednią klasą ekspozycji | W takich warunkach sama wytrzymałość nie wystarcza, liczą się też parametry środowiskowe. |
Warto pamiętać, że klasa ekspozycji nie jest ozdobnym dopiskiem w projekcie. To realna informacja o tym, czy beton ma pracować wewnątrz, na zewnątrz, w wilgoci, przy cyklach zamarzania albo w kontakcie z wodą. Jeśli ktoś ją ignoruje, później płaci dwa razy: raz przy zakupie, drugi raz przy naprawach.
Z tak dobraną klasą łatwiej zamawiać materiał świadomie. Zostaje jeszcze ostatni krok, czyli sam sposób kupna i organizacji dostawy, bo tam najczęściej giną pieniądze, których nie widać w pierwszym cenniku.
Jak zamówić beton bez niepotrzebnych dopłat
Najlepsze oszczędności nie biorą się z polowania na najniższą stawkę na papierze. Zwykle wynikają z dobrego przygotowania budowy i zadania kilku konkretnych pytań jeszcze przed złożeniem zamówienia.
- Podaj dokładną klasę mieszanki, ilość w m3, konsystencję, termin i adres dostawy.
- Sprawdź, czy oferta obejmuje transport, rozładunek i ewentualną pompę.
- Poproś o cenę brutto i netto, bo w praktyce różnica może być bardzo wyraźna.
- Ustal, czy w razie opóźnienia naliczany jest postój i od kiedy zaczyna się rozliczanie.
- Zamów z niewielkim zapasem, najczęściej 3-5%, zamiast ryzykować kosztowny domówiony kurs.
- Przygotuj dojazd, miejsce ustawienia samochodu i ludzi do rozprowadzenia mieszanki, żeby auto nie stało bezczynnie.
- Porównaj przynajmniej dwie albo trzy lokalne betoniarnie, bo różnice regionalne potrafią być zaskakująco duże.
Ja zawsze uczulam na jedną rzecz: jeśli budowa ma trudny dojazd, mały plac manewrowy albo wylewka ma iść wysoko, to nie porównuj tylko stawki za kubik. W takim układzie ważniejsze stają się pompa, czas podstawienia auta i sprawność ekipy niż sama cena samej mieszanki.
Co warto zapamiętać przed telefonem do betoniarni
Najuczciwiej patrzeć na beton jak na pakiet: mieszanka, transport, rozładunek i organizacja prac na budowie. Dopiero suma tych elementów pokazuje realny koszt, a nie pojedyncza liczba z reklamy. Jeśli masz projekt, zacznij od klasy wskazanej przez konstruktora, a potem porównuj oferty tylko dla identycznych parametrów.
W praktyce najwięcej oszczędza się nie na obniżaniu klasy, ale na dobrym dopasowaniu zamówienia do potrzeb i unikaniu przestojów. Gdy to zrobisz, wycena staje się przewidywalna, a budżet na materiał budowlany przestaje zaskakiwać w trakcie budowy.
