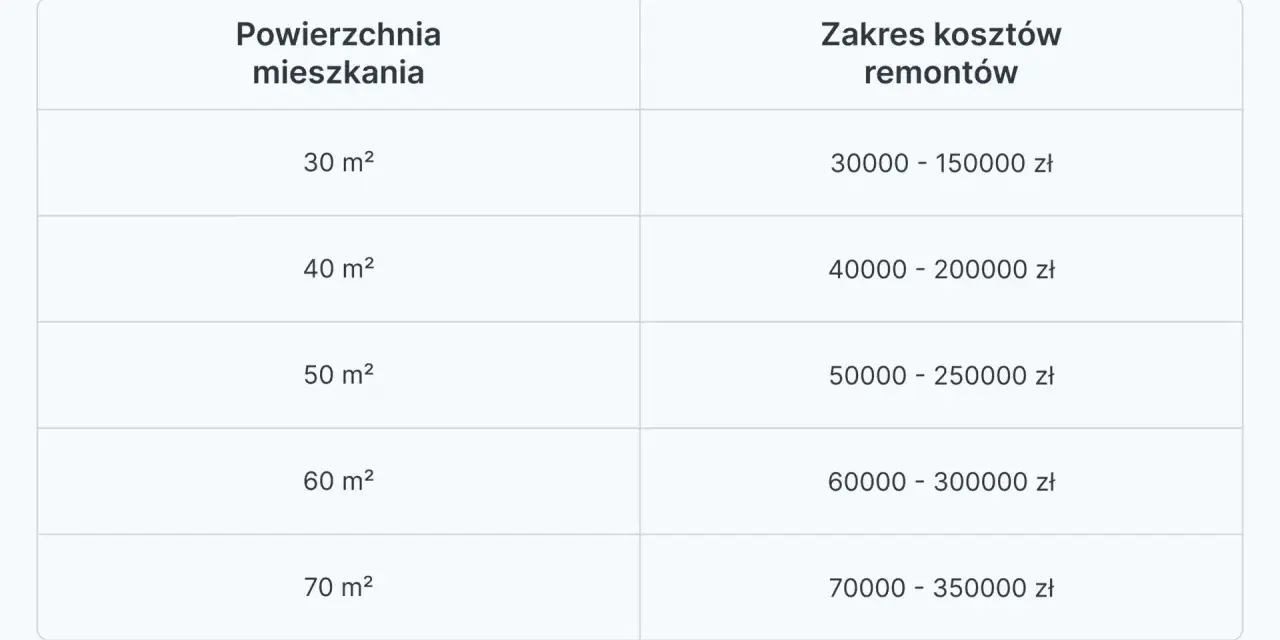

Remont zaczyna się dużo wcześniej niż pierwsze wiercenie i malowanie. Zanim kupisz farby, płytki albo zamówisz ekipę, warto ustalić zakres prac, policzyć budżet, sprawdzić formalności i ułożyć kolejność działań tak, żeby nie poprawiać świeżo zrobionych elementów. Właśnie od tego zależy, czy cały proces będzie spokojny i przewidywalny, czy zamieni się w serię kosztownych korekt.
Najpierw plan, budżet i kolejność, potem zakupy i ekipa
- Największy błąd na starcie to kupowanie materiałów przed ustaleniem zakresu prac.
- W 2026 roku generalny remont mieszkania zwykle mieści się w widełkach około 1500-5500 zł/m², zależnie od standardu i zakresu.
- Do budżetu warto doliczyć bufor co najmniej 15-20%, a przy starszym lokalu nawet więcej.
- Przed kuciem ścian sprawdź, czy prace nie wymagają zgłoszenia, uzgodnienia z administracją albo konsultacji z konstruktorem.
- Kolejność robót ma znaczenie: demontaż, instalacje, prace mokre, wykończenie, a na końcu montaż.
- Odpady budowlane trzeba dziś segregować na sześć frakcji, więc logistykę wywozu warto zaplanować od razu.
Zacznij od zakresu, bo od niego zależy wszystko
Ja zawsze zaczynam od jednego pytania: co dokładnie ma się zmienić po remoncie? To brzmi banalnie, ale właśnie na tym etapie większość osób rozjeżdża się między „odświeżeniem” a „remontem generalnym”. Jeśli nie rozdzielisz tych dwóch rzeczy, bardzo łatwo kupić za dużo materiałów, zlecić za mało prac albo odwrotnie - zamówić ekipę do zakresu, który mógłby być wykonany znacznie prościej.
Najpraktyczniej spisać remont w trzech kolumnach: co musi być zrobione, co warto zrobić przy okazji i co może poczekać. Do pierwszej grupy zwykle trafiają usterki, zużyte instalacje, zawilgocenia, pęknięcia czy niesprawna wentylacja. Druga grupa to rzeczy, które kosztują mniej, jeśli zrobisz je razem z głównym zakresem, na przykład wymiana gniazdek podczas remontu elektryki albo montaż nowych listew przy okazji podłóg. Trzecia to dekoracje i drobne poprawki, które nie wpływają na funkcjonalność mieszkania.
W mieszkaniu z rynku wtórnego warto jeszcze rozdzielić przestrzeń na strefy: kuchnia, łazienka, korytarz i pokoje. W praktyce to pomaga ustalić priorytety. Gdyby budżet nagle się skurczył, wiem wtedy, z czego nie wolno rezygnować, a co można przesunąć na później. Taki prosty podział oszczędza więcej nerwów niż najbardziej kolorowa tablica inspiracji.
Kiedy zakres jest jasny, można przejść do liczb, bo bez realistycznego kosztorysu każdy plan remontowy jest tylko życzeniem.
Ustal budżet z buforem i sprawdź, gdzie uciekają pieniądze
W 2026 roku orientacyjny koszt remontu mieszkania w Polsce jest bardzo szeroki, ale do planowania wystarcza uczciwy punkt odniesienia. Przy remoncie kompleksowym trzeba zwykle liczyć od około 1000 zł/m² w standardzie ekonomicznym do ponad 5500 zł/m² w standardzie premium. W praktyce wielu inwestorów celuje w środek tego zakresu, czyli mniej więcej 2200-3500 zł/m², jeśli mówimy o sensownym standardzie bez nadmiernych fajerwerków.
| Pozycja | Orientacyjny koszt w 2026 | Co najbardziej podnosi cenę |
|---|---|---|
| Generalny remont mieszkania | 1500-5500 zł/m² | Zakres prac, standard materiałów, lokalizacja |
| Średni standard wykończenia | 2200-3500 zł/m² | Instalacje, podłogi, zabudowy, robocizna |
| Łazienka 3-5 m² | 13 000-28 000 zł | Hydraulika, płytki, hydroizolacja, armatura |
| Wymiana instalacji elektrycznej w mieszkaniu 50 m² | 8 000-12 000 zł, a w wielkiej płycie 14 000-19 000 zł | Liczba punktów, stan istniejącej instalacji, kucie ścian |
Do tego dochodzą koszty, o których początkujący często zapominają: transport, wniesienie materiałów bez windy, wywóz gruzu, drobna chemia budowlana i poprawki po zakończeniu głównego etapu. W łazience sama chemia, hydroizolacja, kleje i fugi potrafią zjeść około 15% budżetu tej części remontu. Jeżeli mieszkanie jest stare, nie schodziłbym z buforem poniżej 15-20%, a przy lokalach z niepewnym stanem instalacji czy ścian wolę nawet większą rezerwę.
Jeśli chcesz liczyć budżet sensownie, patrz nie tylko na sumę końcową, ale też na proporcje. Zwykle robocizna i materiały rozkładają się mniej więcej po połowie, choć w zależności od zakresu jedna strona może wyraźnie przeważyć. Z mojej strony najważniejsza rada jest prosta: nie wchodź w remont z budżetem „na styk”, bo jeden ukryty problem potrafi wywrócić cały plan. Gdy liczby są już osadzone w realiach, trzeba sprawdzić, czy zakres prac nie zahacza o formalności.
Sprawdź formalności i zasady budynku zanim zaczniesz kuć
To jest moment, który wiele osób próbuje ominąć, a potem płaci za to podwójnie. Według GUNB wybudowanie, wyburzenie lub zmiana układu ścian działowych wewnątrz wydzielonego lokalu mieszkalnego, jeśli nie narusza części wspólnych ani parametrów obiektu, co do zasady nie wymaga pozwolenia na budowę ani zgłoszenia. To dobra wiadomość, ale nie zwalnia z ostrożności: ściana nośna, przegroda zewnętrzna albo ingerencja w część wspólną to już zupełnie inna historia.
W praktyce zawsze sprawdzam trzy rzeczy: czy prace dotyczą tylko wnętrza lokalu, czy budynek nie jest objęty ochroną konserwatorską oraz czy wspólnota lub spółdzielnia nie ma własnych zasad dla remontów. W blokach i kamienicach często ważne są też godziny prowadzenia prac, sposób korzystania z windy i zasady wynoszenia odpadów. Formalnie to drobiazgi, ale organizacyjnie potrafią zatrzymać cały remont na starcie.
Warto też pamiętać o odpadach. Od 1 stycznia 2025 r. odpady budowlane i rozbiórkowe trzeba segregować na co najmniej sześć frakcji: drewno, metale, szkło, tworzywa sztuczne, gips oraz odpady mineralne, w tym beton, cegły, płytki i ceramikę. Jak podaje WIOŚ, obowiązek dotyczy także remontów wykonywanych przez osoby prywatne, a jego wykonanie można zlecić uprawnionemu przedsiębiorcy na podstawie pisemnej umowy. To nie jest detal do załatwienia „na końcu” - lepiej zaplanować to razem z harmonogramem robót.
Po stronie formalnej i logistycznej wszystko powinno być jasne, dopiero wtedy ma sens układanie kolejności prac. I właśnie tu najłatwiej uniknąć kosztownych poprawek.
Ułóż kolejność prac, żeby nie poprawiać świeżych powierzchni
Remont przegrywa się najczęściej nie na poziomie jakości materiałów, tylko na poziomie kolejności. Jeśli pomalujesz ściany przed wymianą instalacji albo położysz podłogę przed pracami mokrymi, sam sobie tworzysz dodatkowe koszty. Ja układam harmonogram tak, by najbrudniejsze i najbardziej inwazyjne etapy były na początku, a montaż i wykończenie dopiero na końcu.
- Pomiary i projekt funkcjonalny - sprawdzasz wymiary, punkty elektryczne, układ mebli i strefy użytkowe.
- Demontaże i rozbiórki - zrywanie okładzin, skuwanie płytek, usuwanie starych zabudów, ewentualne wyburzenia nienośnych ścian.
- Instalacje - elektryka, wod-kan, wentylacja, czasem internet i dodatkowe punkty oświetleniowe.
- Prace mokre - tynki, wyrównania, wylewki, naprawy podłoża, hydroizolacje.
- Wykończenie ścian - gładzie, gruntowanie, malowanie, tapetowanie.
- Podłogi i stolarka - panele, deski, płytki, drzwi wewnętrzne, listwy.
- Montaż końcowy - armatura, osprzęt elektryczny, oświetlenie, zabudowy stałe, meble.
Najważniejsza zasada brzmi: nie ufaj samemu kalendarzowi, ufaj czasowi schnięcia. Wylewki, tynki i kleje mają swoje warunki technologiczne, które zależą od produktu, temperatury i wilgotności. To może oznaczać kilka dni, ale też dłuższe przerwy. Zbyt szybkie przejście do następnego etapu kończy się pęknięciami, odspojeniami i poprawkami, których nikt nie planuje w kosztorysie.
Dobrze rozpisana kolejność to też sposób na spokojniejszą logistykę w mieszkaniu, bo od razu wiesz, kiedy trzeba zamknąć pomieszczenie, a kiedy można do niego wrócić. Następny krok jest równie praktyczny: przygotować samo mieszkanie tak, żeby remont nie rozwalił codziennego życia.
Przygotuj mieszkanie i logistykę, zanim ekipa wejdzie do środka
Jeśli remont ma być sprawny, mieszkanie musi być przygotowane jak miejsce pracy, a nie jak magazyn przypadkowych rzeczy. Z mojego doświadczenia najlepiej działa prosty podział: rzeczy do wyniesienia, rzeczy do zabezpieczenia i rzeczy, które muszą zostać pod ręką. Dzięki temu nie szukasz co chwilę młotka, taśmy czy wkrętów w środku bałaganu.
- Wynieś lub spakuj wszystko, co przeszkadza w pracy: drobne dekoracje, tekstylia, książki, sprzęty, luźne akcesoria.
- Zabezpiecz to, co zostaje: podłogi, parapety, stałe meble, drzwi, ciągi komunikacyjne.
- Ustal miejsce na materiały i narzędzia, najlepiej jedno stałe, dobrze opisane.
- Zapewnij dostęp do windy, parkingu lub miejsca rozładunku, jeśli ekipa będzie wnosić cięższe materiały.
- Przygotuj plan na odpady: worki, big-bagi albo kontener, zależnie od skali prac.
- Jeśli mieszkasz w trakcie remontu, wydziel choć jedną strefę względnie czystą, w której da się normalnie funkcjonować.
Przy większym remoncie warto też pomyśleć o „mikro-magazynie” na drobne elementy: taśmy, kołki, szybkoschnące grunty, wkręty, klipsy, uszczelki. Brzmi drobno, ale właśnie takie rzeczy zatrzymują robotę, kiedy akurat czegoś brakuje. Lepiej mieć je pod ręką niż robić trzeci kurs do sklepu w tym samym dniu.
Warto też pamiętać o odpadach i kosztach ich wywozu. Przy remoncie mieszkania na ogół wystarczy kilka worków albo mały kontener, ale przy skuwaniu płytek, demontażu ścianek czy wymianie zabudów koszty rosną szybko. Zwykle bardziej opłaca się zamówić odbiór z wyprzedzeniem niż improwizować po fakcie. Kiedy logistyka jest ogarnięta, pozostaje najtrudniejsze z praktycznego punktu widzenia: rozsądnie zdecydować, na czym oszczędzać, a na czym nie.
Na czym oszczędzać rozsądnie, a czego nie ruszać
W remontach oszczędzanie ma sens tylko wtedy, gdy nie obniża jakości tam, gdzie później najtrudniej poprawić błędy. Nie oszczędzałbym na instalacjach, hydroizolacji, wentylacji i fundamentach funkcjonalnych mieszkania. To są elementy, których nie widać po zakończeniu prac, ale to one decydują o komforcie i trwałości.
| Warto dołożyć | Można szukać oszczędności | Dlaczego to ma znaczenie |
|---|---|---|
| Instalacja elektryczna i wodna | Farby, lampy dekoracyjne, dodatki | Awaria instalacji po remoncie kosztuje znacznie więcej niż dobra robota na początku |
| Hydroizolacja w łazience | Gotowe meble zamiast drogiej zabudowy na wymiar | Przeciek albo zawilgocenie niszczy wykończenie szybciej niż słabszy design |
| Porządny wykonawca do prac trudnych | Zakupy materiałów po wcześniejszym porównaniu ofert | Różnice w cenach materiałów i usług bywają duże, ale porównywać trzeba cały zakres, nie samą kwotę końcową |
| Dobre podłoże pod podłogi i płytki | Elementy, które łatwo wymienić później | To, co jest ukryte pod wykończeniem, powinno być zrobione solidnie za pierwszym razem |
Ja zwykle proszę o co najmniej trzy szczegółowe wyceny i porównuję nie tylko cenę, ale też zakres, termin, sposób rozliczenia i to, kto kupuje materiały. Sama niska cena bez precyzyjnego opisu prac nic nie znaczy. Dużo lepiej zapłacić trochę więcej za przejrzystą umowę niż później dopłacać do „drobnych rzeczy”, które nagle okazują się osobnymi pozycjami. To właśnie na tym etapie remont wygrywa się albo przegrywa jeszcze przed startem robót.
Pierwsze decyzje, które najbardziej zmniejszają ryzyko chaosu
Jeśli miałbym streścić dobry start remontu w jednym zdaniu, powiedziałbym tak: najpierw funkcja i budżet, potem formalności, a dopiero na końcu zakupy. To kolejność, która naprawdę działa, bo porządkuje decyzje i zmniejsza liczbę zwrotów akcji w trakcie prac. Dzięki niej łatwiej też ocenić, czy remont da się zrobić etapami, czy lepiej zamknąć cały zakres naraz.
Przy pierwszym dniu remontu warto mieć już gotowe: listę prac, orientacyjny kosztorys, decyzję o kolejności, kontakt do wykonawcy albo ekip oraz plan na odpady i dostawy. To nie jest biurokracja dla samej biurokracji. To jest sposób na to, żeby mieszkanie nie zamieniło się w pole improwizacji, tylko w proces, nad którym nadal panujesz. I właśnie tak wygląda sensowny początek remontu: bez pośpiechu, za to z planem, który wytrzyma realne warunki, a nie tylko ładnie wygląda na kartce.
